行业动态>>总重超1.4万吨恩平18—6海上采油平台“安家”恩平油田群海域

总重超1.4万吨恩平18—6海上采油平台“安家”恩平油田群海域

*  来源 : 中国新闻网   *  发表时间 : 2023-6-9 10:26:00  *  浏览 : 781

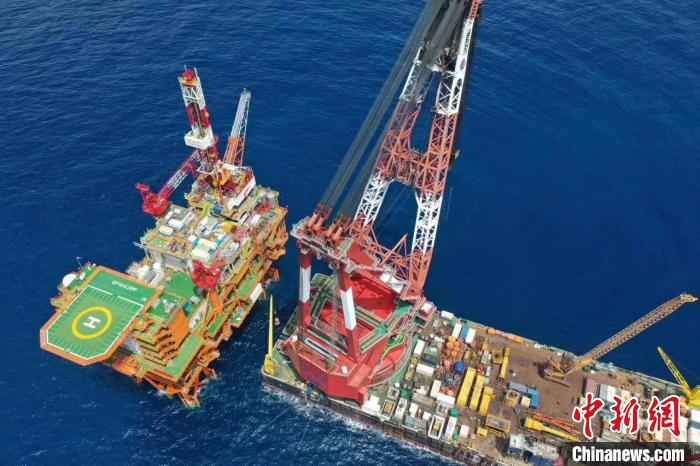

图为总重超过1.4万吨的恩平18—6海上采油平台。吴昊 摄

中新网深圳6月8日电 (陈文 吴昊)6月8日是“世界海洋日”。当日,在距离深圳西南约200公里的恩平油田群海域,总重超过1.4万吨的恩平18—6海上采油平台上部组块与此前安装在海底的导管架精准对接,顺利完成平台安装,整个安装过程历时约8小时。

此次安装的恩平18—6上部组块重14111吨,由“海洋石油228”驳船进行浮托安装。

据中国海油深圳分公司恩平油田开发项目经理栗振宁介绍,恩平18—6平台是一座集钻井、生产、生活功能于一体的油气钻采平台。预计今年年内投入生产,将同时开发恩平18—6和番禺19—1两个油田,可为粤港澳大湾区提供稳定可靠的油气资源。

图为总重超过1.4万吨的恩平18—6海上采油平台。吴昊 摄

海上采油平台通常采用“吊装法”或“浮托法”进行海上安装,“浮托法”借助潮汐力量和船舶调载技术,以类似于举重运动员“挺举”的方式整体完成海洋平台安装,具有可安装重量大、安全性高、经济效益高等显著优点,成为近年来大型海上平台安装的最佳技术方案。

在涨潮过程中,驳船承托起平台组块精准进入导管架槽口,左右误差不超过10厘米。在落潮的过程中,将巨大的平台组块缓缓落到导管架8个直径仅1.5米的“捕捉器”上。在起伏不定的海面上,安装精度需精确到毫米级。项目团队对整个安装过程进行精准校核分析,确保满足设计要求。在安装作业前,现场作业人员综合分析潮汐、天气等因素,在有限的时间窗口内完成整个浮托安装作业。

栗振宁介绍说,此次完成安装的恩平18—6平台主结构长77.5米,宽36米,甲板面积近7个篮球场大小。有一座满足100人长期驻守的生活楼以及100多套油气处理设备。该平台所采出的油气混合物经过初步处理后,输送至“海洋石油118”储油轮进行储存和外输,具备稠油生产处理能力,是中国海油深圳分公司积极践行勘探开发一体化策略、提高区域储量动用的示范项目。

据了解,恩平18—6平台建成投用后,标志着恩平油田群新建项目全部海上平台建设完成。该油田群海上生产设施达到9座。
